Vervangen van drie 1:10 Engelse wissels in Haarlem

Bekijk alle Projecten

Opdrachtgever

ProRail

Locatie

Haarlem

Status

Opgeleverd

Door wie

Strukton Rail

Expertise

Spoorbouw

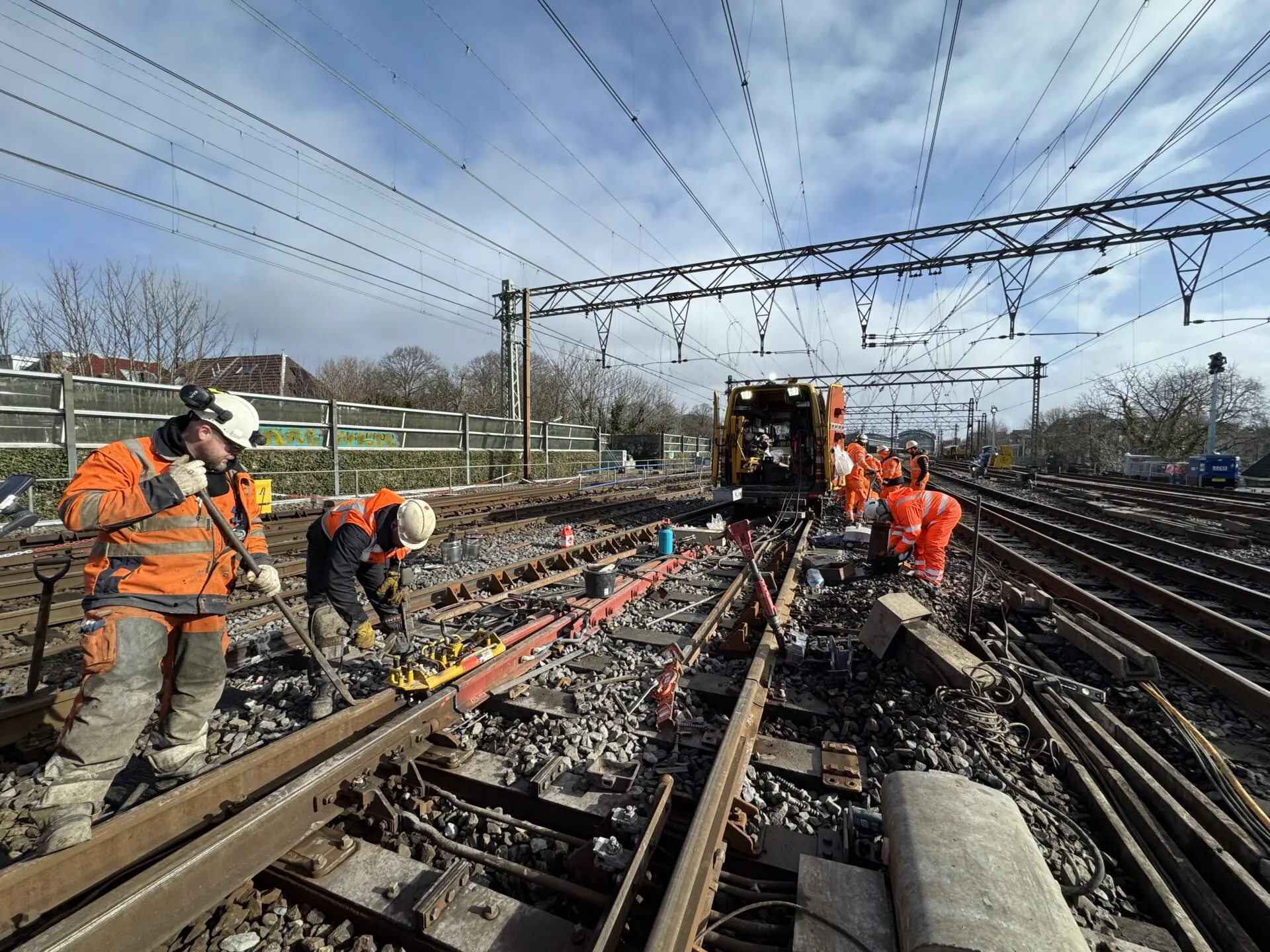

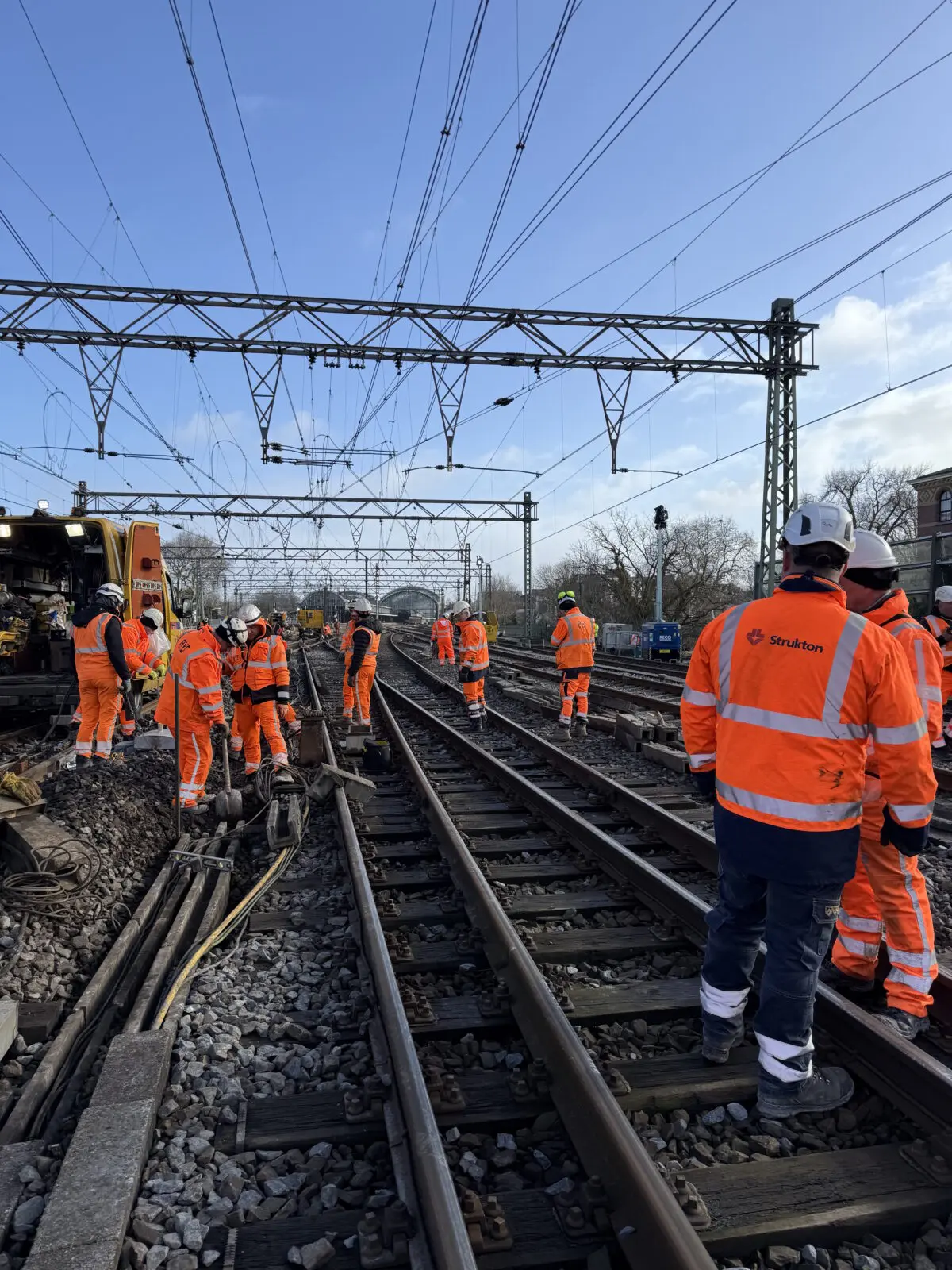

Op emplacement Haarlem vervingen we drie unieke 1:10 Engelse wissels. Het complexe werk vond plaats in een kort tijdsbestek, op een compacte locatie waar veel collega’s tegelijkertijd aan het werk waren. Dankzij de goede samenwerking tussen de collega’s van de diverse disciplines is het werk veilig, secuur en binnen de beschikbare buitendienststelling succesvol uitgevoerd.

Onze werkzaamheden

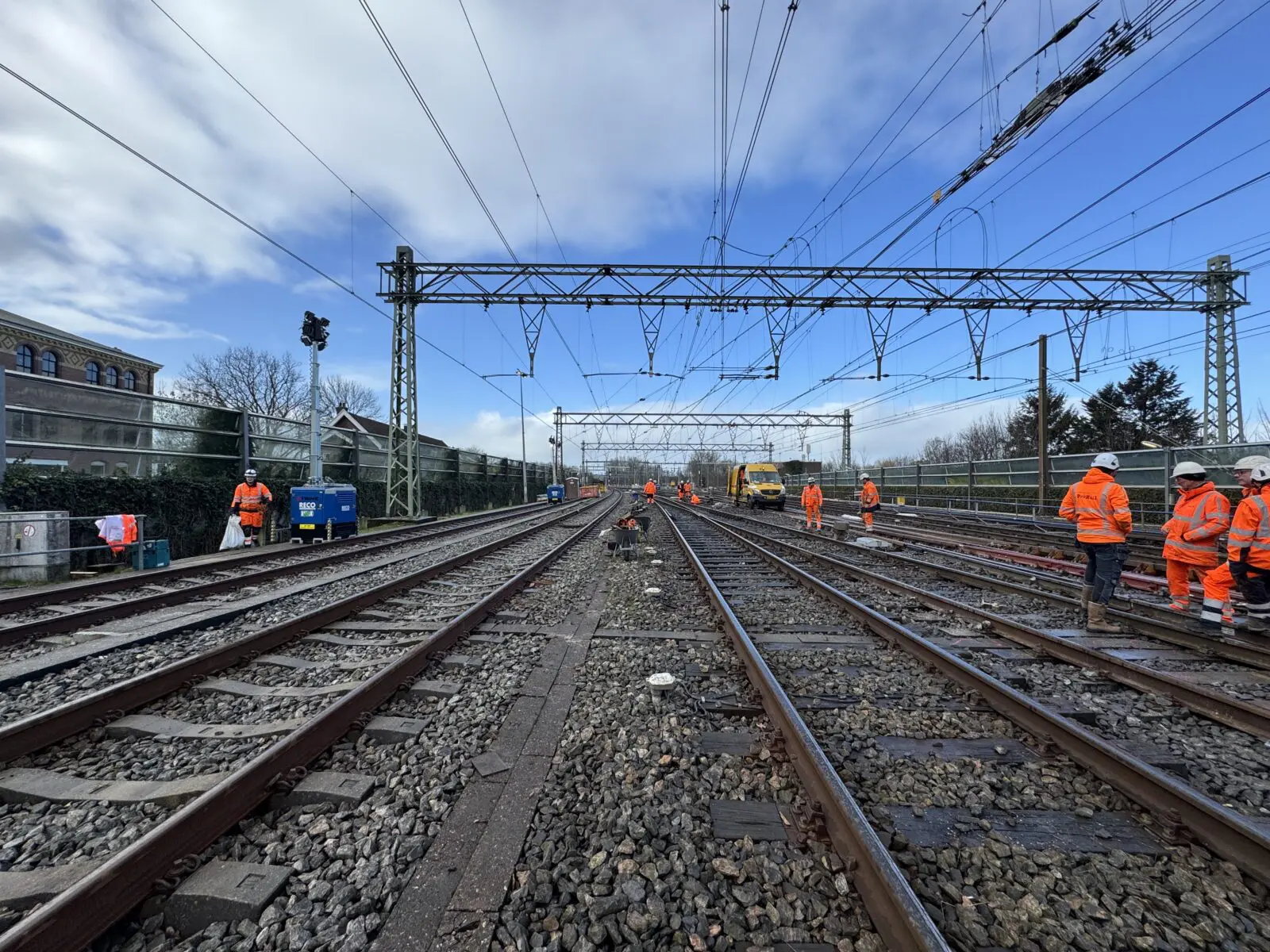

Tijdens de buitendienststelling van 14 t/m 19 februari 2026 zijn door de disciplines Baan, Seinwezen, Kabels & Leidingen, Bovenleiding en Lassers onder meer de volgende werkzaamheden uitgevoerd:

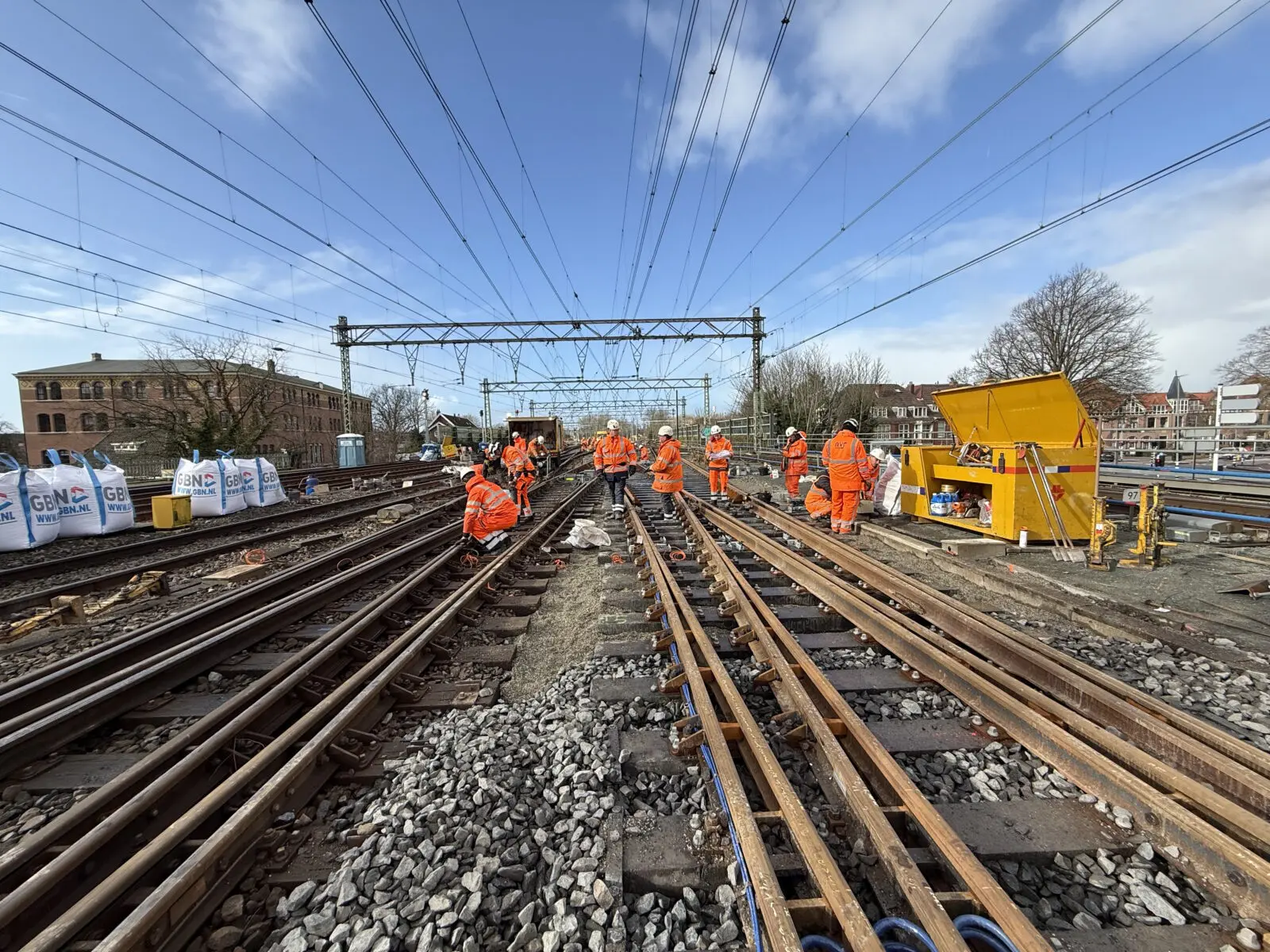

  • Verwijderen van de bestaande wissels
  • Inbouwen van drie nieuwe 1:10 Engelse wissels
  • Uitvoeren van specialistische las- en montagewerkzaamheden
  • Installeren en testen van de wisselverwarming
  • Bovenleidingwerkzaamheden

Betrokken disciplines

Het project vroeg om nauwe samenwerking tussen verschillende teams binnen Strukton Rail:

  • Baan – vervangen van de wisselconstructies en aanliggende sporen
  • Seinwezen – aanpassen en testen van de beveiligingsinstallaties
  • Kabels & Leidingen – verleggen en aansluiten van kabelinfrastructuur
  • Lasafdeling – uitvoeren van het verbinden van 2 spoorstaven doormiddel van thermietlassen voor een veilige, geruisloze en betrouwbare spoorverbinding. Je voorkomt hiermee het beroemde geluid kedeng kedeng
  • Bovenleiding – werkzaamheden aan de bovenleiding

Ook de werkvoorbereiding speelde een belangrijke rol. Vanuit het BCU-team (Bouwcoördinator Uitvoering) werd intensief meegedacht en gepland om alle werkzaamheden goed te laten verlopen.

Extra Moeilijkheidsgraad

Door de beperkte ruimte tussen het kunstwerk en de wissels moesten we rekening houden met bijzondere omstandigheden. Om dit goed op te lossen, hebben we ervoor gekozen om als onderlaag op het dek Tracktex toe te passen. Daarbovenop is split aangebracht, en vervolgens zijn de kunststof dwarsliggers geplaatst. Op deze manier konden we het wissel op exact de juiste hoogte leggen.

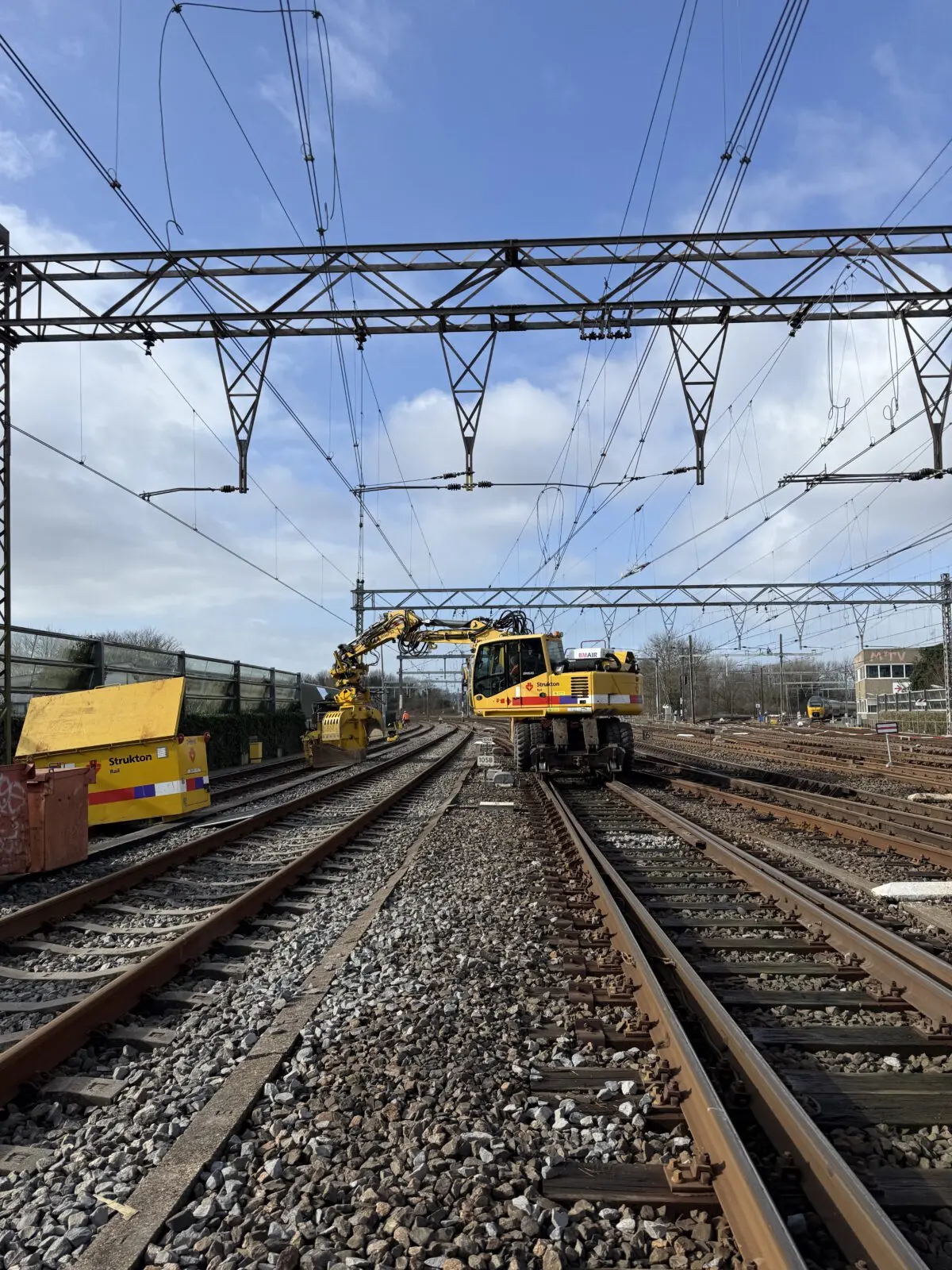

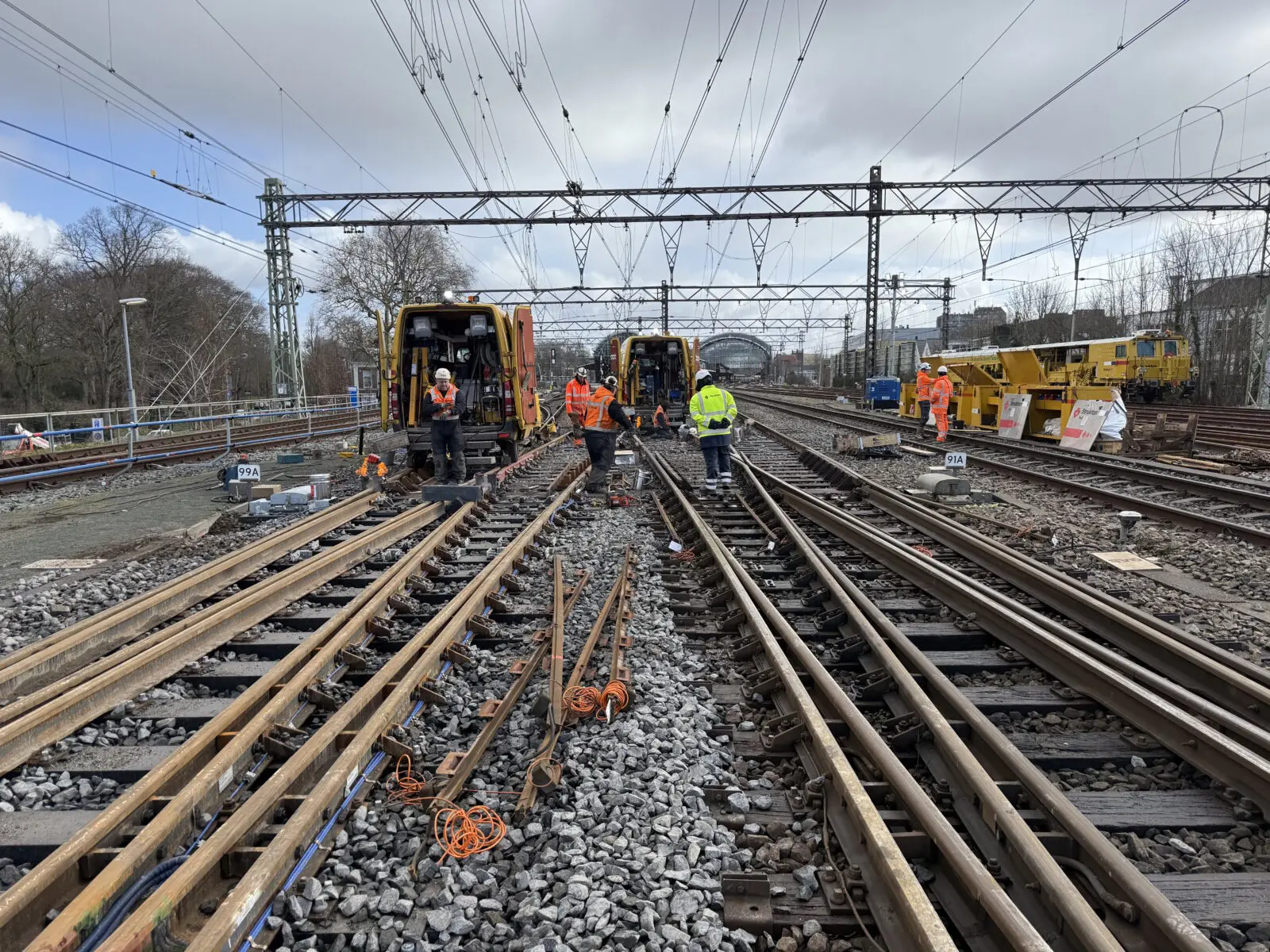

Daarnaast is een deel van de wissels handmatig gelicht omdat de situatie ter plaatse geen mogelijkheid gaf voor de Unimat.

Samen sterk aan het spoor

Het project is succesvol uitgevoerd dankzij het vakmanschap van onze collega’s en de goede samenwerking tussen disciplines. Met het vernieuwen van deze drie Engelse wissels is emplacement Haarlem weer klaar voor veilig en betrouwbaar treinverkeer.

Wat is een 1:10 Engelse wissel?

Een Engelse wissel is een complexe wisselconstructie waarin twee wissels en een kruising zijn samengebracht in één element. Hierdoor kunnen treinen in een beperkte ruimte meerdere richtingen op.

De aanduiding 1:10 verwijst naar de wisselhoek: een relatief flauwe hoek die geschikt is voor lagere snelheden; tot 40 km krom passerend.

Wat is wisselverwarming?

Wisselverwarming is een systeem dat ervoor zorgt dat wissels in de winter niet vastvriezen door sneeuw, ijs of bevroren condens. Het houdt de bewegende onderdelen van een wissel — vooral de tongen — vrij van ijs, zodat treinen altijd kunnen blijven rijden.

Relevante artikelen

Vorige slide
Volgende slide

Veelgestelde vragen

Lees hier antwoorden op veelgestelde vragen.

Welke materialen worden gebruikt in moderne spoorconstructies?

Moderne spoorbouw maakt gebruik van hoogwaardig staal voor spoorstaven, betonnen dwarsliggers, koperen bovenleidingrijdraad en duurzaam ballastmateriaal. Strukton kiest voor circulaire en onderhoudsvriendelijke materialen om het verbruik van materialen minimaal te houden en de levensduur van spoorlijnen te verlengen.

Wat is het verschil tussen spooronderhoud en spoorbouw?

Spoorbouw is het aanleggen van nieuwe spoorlijnen, terwijl spooronderhoud gericht is op het inspecteren, repareren en vervangen van bestaande infrastructuur. Strukton biedt beide diensten, zodat spoorlijnen optimaal blijven functioneren.

Welke veiligheidsmaatregelen gelden bij spoorbouw?

Veiligheid staat centraal bij spoorbouw. Strukton werkt volgens strenge veiligheidsnormen, zoals het gebruik van persoonlijke beschermingsmiddelen, afzettingen en digitale veiligheidsmonitoring. Veiligheid is onderdeel van ons vakmensschap. Zo garanderen we een veilige werkomgeving en betrouwbare spoorinfrastructuur.

Hoe lang duurt een gemiddeld spoorbouwproject?

De doorlooptijd van een spoorbouwproject hangt af van de omvang en locatie. Kleine projecten duren enkele maanden, terwijl grote infrastructuurprojecten meerdere jaren in beslag nemen. Strukton zorgt voor strakke planning en minimale hinder voor reizigers.

Wat kost het aanleggen van een nieuw spoortraject?

De kosten voor spoorbouw variëren afhankelijk van lengte, locatie en complexiteit. Gemiddeld liggen de kosten tussen enkele miljoenen tot honderden miljoenen euro’s. Strukton biedt maatwerkoplossingen en adviseert over kostenbesparing door slimme engineering en duurzame technieken.

Wat zijn de grootste uitdagingen bij spoorbouw in stedelijke gebieden?

In stedelijke gebieden is ruimte beperkt en moet spoorbouw rekening houden met geluid, trillingen en verkeersdoorstroming. Strukton gebruikt slimme bouwmethoden en trillingsdempende systemen om overlast te minimaliseren. En ook is het belangrijk om de overlast voor de reiziger, waar mogelijk, zo minimaal mogelijk te houden. Zo blijven steden bereikbaar en leefbaar tijdens spoorprojecten.

Welke innovatieve technologieën worden gebruikt in moderne spoorbouw?

Strukton maakt gebruik van diverse innovatieve technieken in spoorbouwprojecten. Denk aan:

  • Digitale modellen en BIM voor planning en ontwerp.
  • GIS voor koppeling aan de locatie.
  • Meet- en inspectietreinen.
  • Monitoringsystemen en sensortechnologie.
  • Data-analyse
  • Grondradar voor ondergrondse analyse.
  • Robotisering voor repeterende taken en zwaar werk.
