In opdracht van ProRail voert Strukton Rail bij station Almere Oostvaarders grootschalige spoorwerkzaamheden uit als onderdeel van het Programma Hoogfrequent Spoorvervoer (PHS). Met de aanpassingen wordt het station voorbereid op een toekomstige dienstregeling met meer treinverkeer en een betere doorstroming.
Snellere wissels
De kern van de werkzaamheden bestaat uit het vervangen van twee bestaande wissels door een snellere variant en het aanpassen van de ligging van twee wissels. Hierdoor kunnen treinen straks met een hogere snelheid het station binnenrijden en verlaten. Dat zorgt ervoor dat treinen sneller ruimte maken voor ander treinverkeer en draagt bij aan een efficiënter gebruik van de spoorinfrastructuur.
Multidisciplinair werk in negen dagen

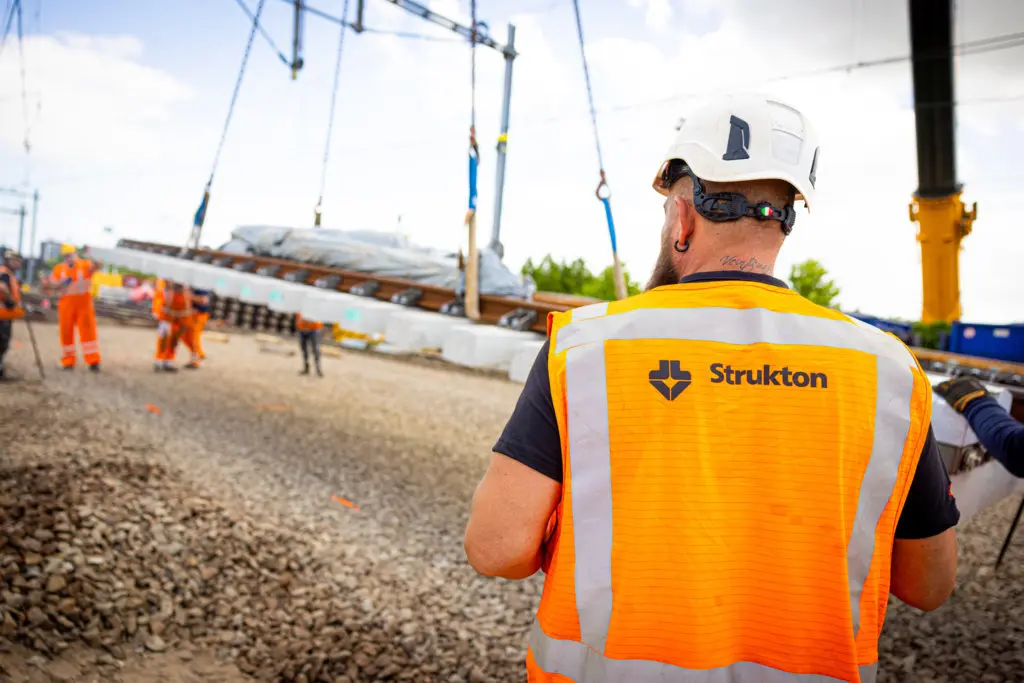

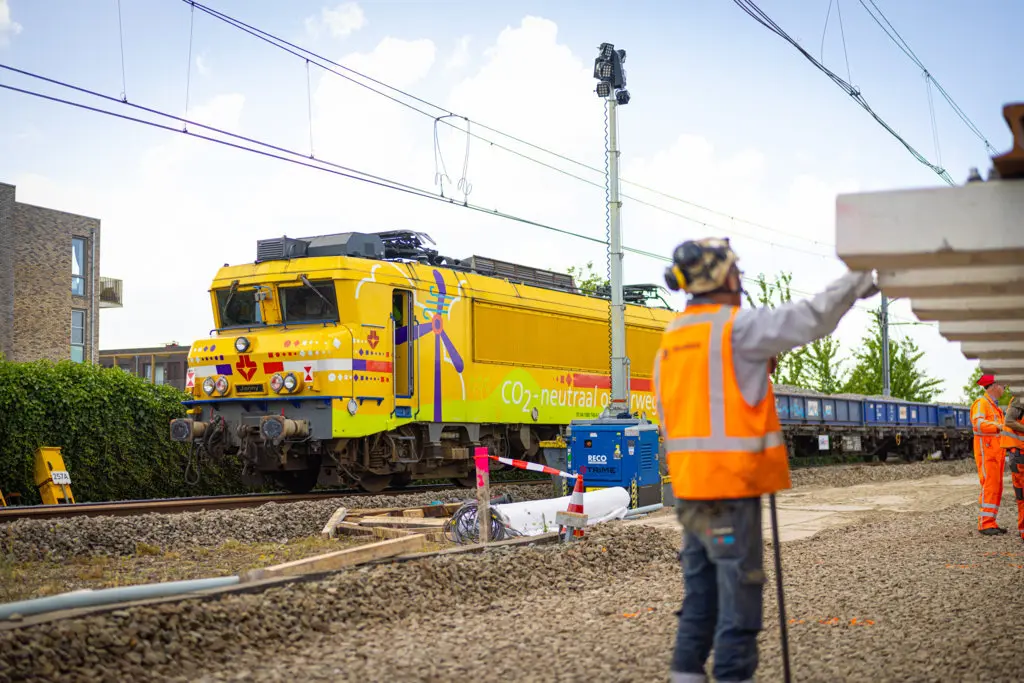

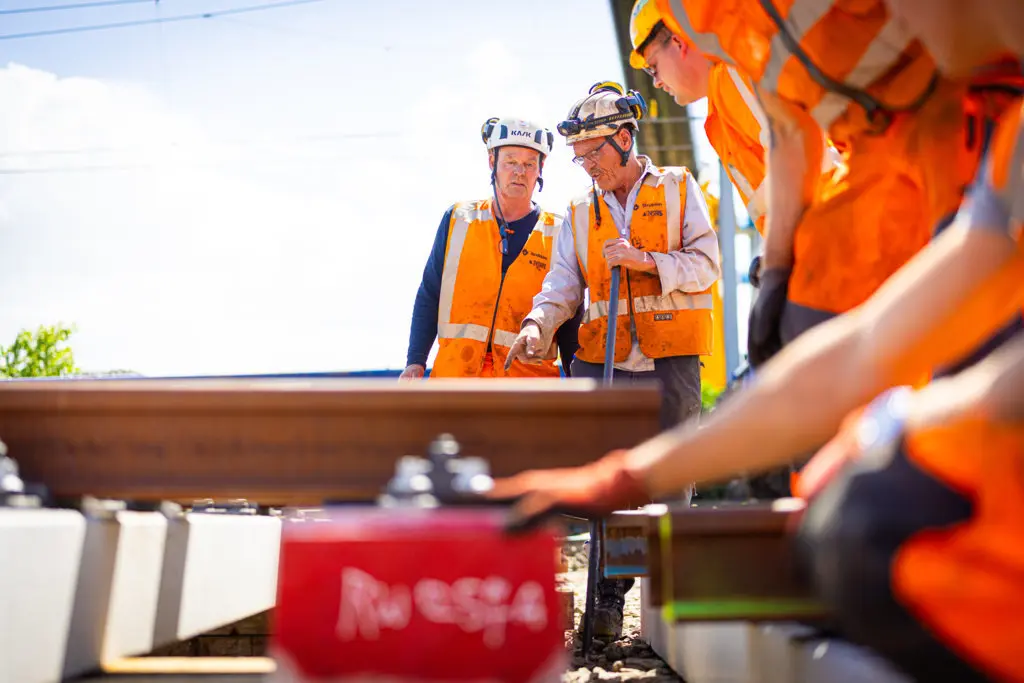

Het succes van dit project zit in de samenwerking tussen alle disciplines en een goede voorbereiding. Tijdens de negen dagen durende buitendienststelling wordt 24 uur per dag gewerkt volgens een integraal uitvoeringsplan. En dankzij een voorbereiding van ruim een jaar kunnen we tijdens de buitendienststelling efficiënt, veilig en beheerst toewerken naar een resultaat dat het treinverkeer klaarmaakt voor de toekomst.
“Dit project laat goed zien waar de kracht van integraal samenwerken zit. In negen dagen voeren we met verschillende disciplines tegelijkertijd werkzaamheden uit aan spoor, wissels, bovenleiding, treinbeveiliging en kabelsystemen.”
Werkzaamheden
Baan en spoorbouw
De spoorbouwkundige werkzaamheden vormen de basis van het project.

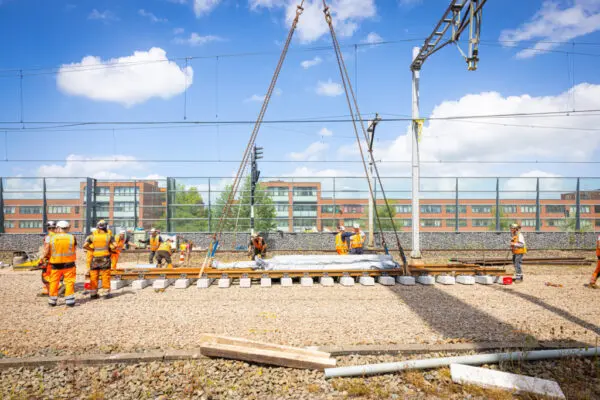

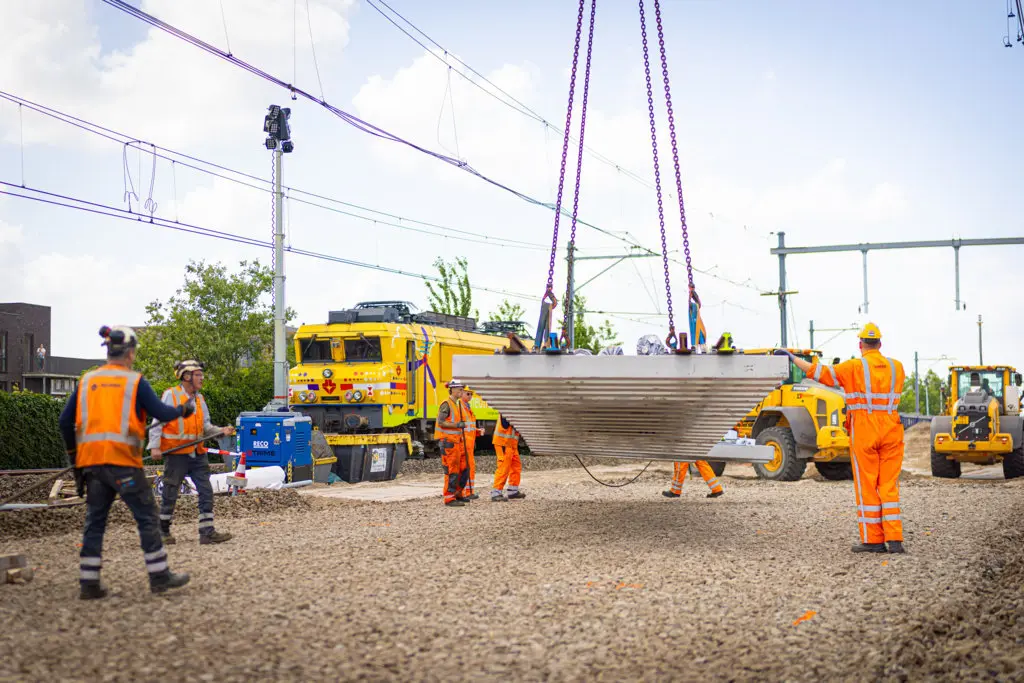

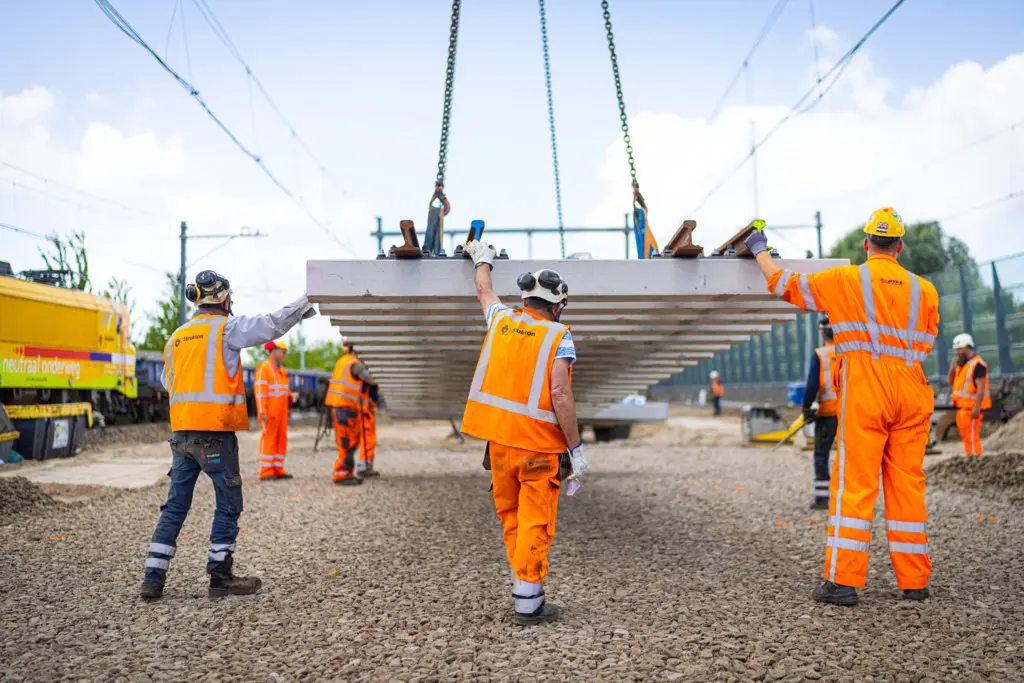

- Verwijderen van de bestaande wissels

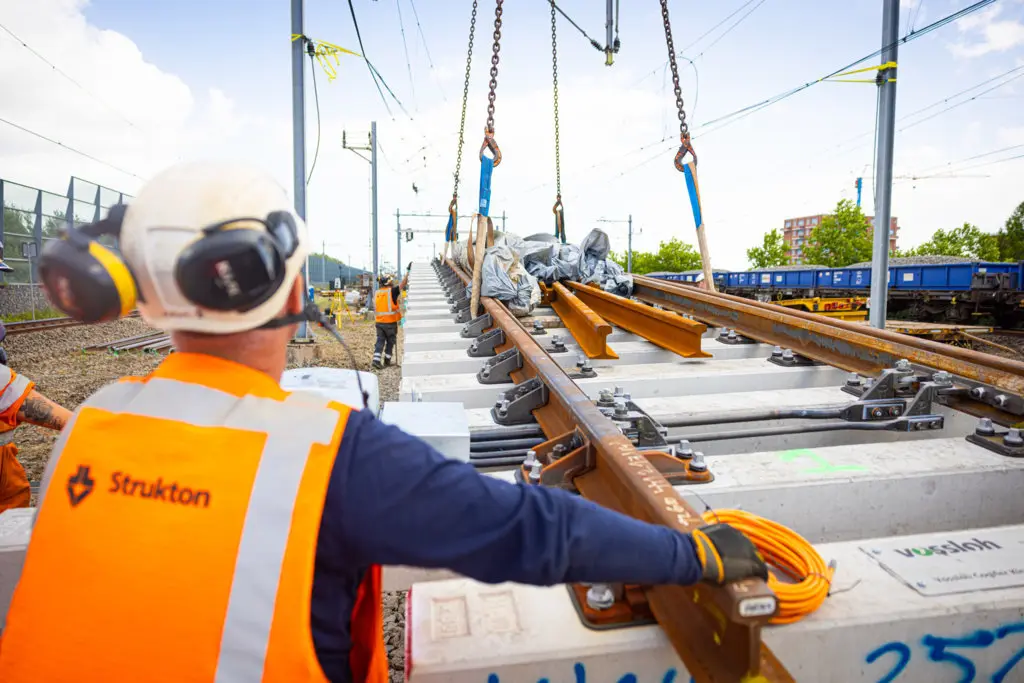

- Plaatsen van nieuwe 1:15 wissels ter vervanging van de bestaande 1:19 wissels
- Aanbrengen van nieuwe spoorsecties en spoorverbindingen
- Uitvoeren van laswerkzaamheden en neutralisaties
- Schiften en uitlijnen van sporen
- Aanpassen van ballast- en onderbouwconstructies
- Realiseren van nieuwe spoorgeometrie passend bij hogere snelheden
Bovenleiding
Door de gewijzigde spoorligging passen we ook de bovenleidingsinstallatie aan.
- Verplaatsen en aanpassen van draagconstructies
- Aanpassen van rijdraden boven de nieuwe wisselstraten
- Aanbrengen van nieuwe bovenleidingscomponenten
- Trekken en afstellen van nieuwe rijdraden
- Testen en in bedrijf stellen van de vernieuwde installatie
Treinbeveiliging
Door de wisselconfiguratie voeren we ook werk de beveiligingsinstallatie uit.
- Aanpassen van relais- en beveiligingssystemen
- Aansluiten van nieuwe wisselaandrijvingen
- Configureren en testen van nieuwe wisselbesturingen
- Uitvoeren van functie- en integrale systeemtesten
- Vrijgeven van de installatie voor exploitatie
Kabels en Leidingen
Voor alle nieuwe installaties worden kabelverbindingen aangepast of vernieuwd.
- Aanpassen van relais- en beveiligingssystemen
- Aansluiten van nieuwe wisselaandrijvingen
- Configureren en testen van nieuwe wisselbesturingen
- Uitvoeren van functie- en integrale systeemtesten
- Vrijgeven van de installatie voor exploitatie
Energievoorziening
Om de spoor- en beveiligingsinstallaties betrouwbaar te laten functioneren passen we ook delen van de energievoorziening aan.
- Aanpassen van voedingsaansluitingen
- Verplaatsen en aansluiten van energievoorzieningen voor nieuwe wissels
- Testen van voeding- en beveiligingscircuits
- Controleren van aardings- en retourvoorzieningen
Installatie Services
Installatie Services ondersteunt de uitvoering met specialistische installatietechniek.
- Aanpassen en aansluiten van technische installaties
- Ondersteunen van test- en inbedrijfstellingsactiviteiten
- Verifiëren van de werking van installaties na oplevering
- Ondersteuning tijdens de integrale eindtest
